Vergleichende Untersuchung ÖPNV Düsseldorf Ost
Düsseldorf, 2018 - 2020
Erschließungsoptionen im ÖPNV für das Areal der Bergischen Kaserne in Düsseldorf und deren weiteres Umfeld durch eine Seilbahn oder andere innovative Verkehrssysteme
Fachdisziplin
Mobilität
Zeitraum
2018 - 2020
Auftraggeber
Landeshauptstadt Düsseldorf

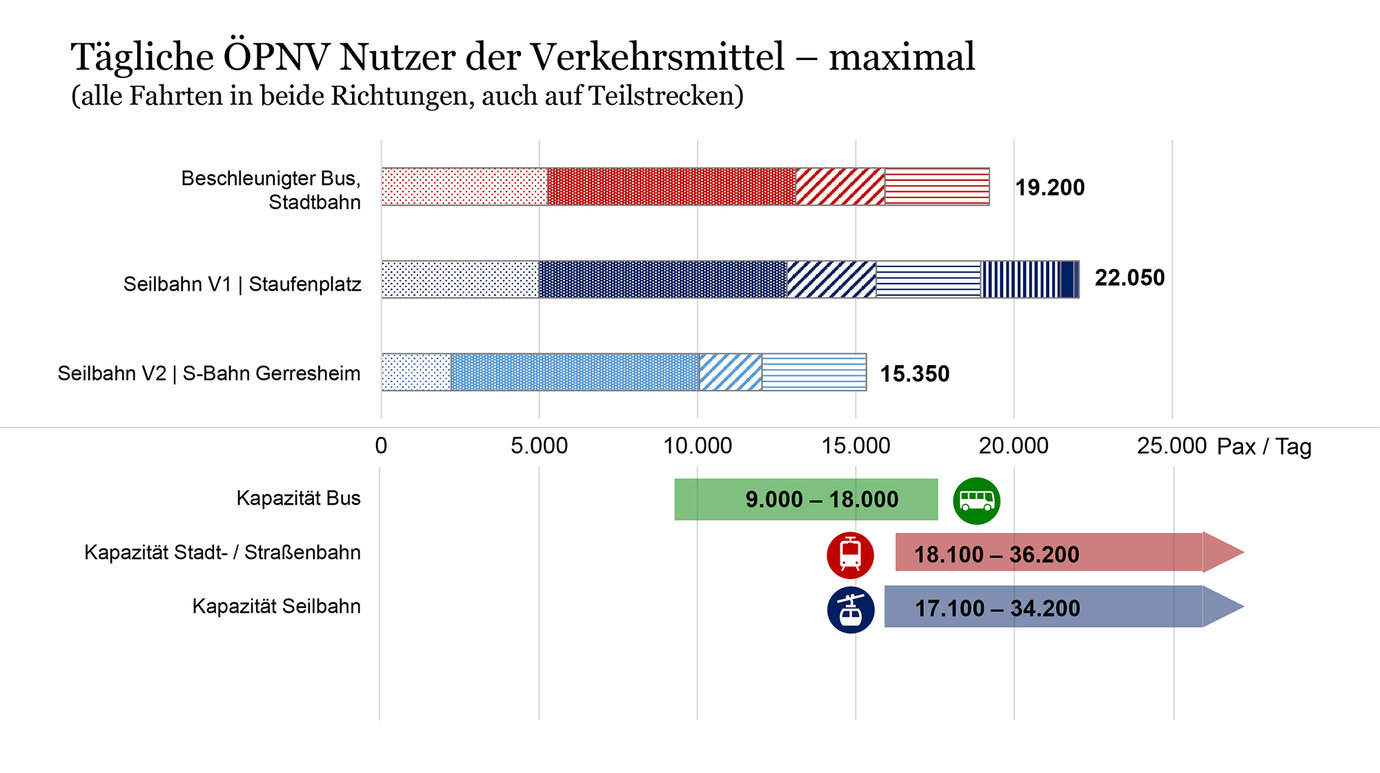

Maximal-Szenario: Tägliche ÖPNV-Fahrtenpotenziale und -Transportkapazitäten je Verkehrsmittel
Anlass der Untersuchung ist die mögliche Konversion der Bergischen Kaserne zu einem gemischt genutzten Stadtquartier mit dem Nutzungsschwerpunkt Wohnen. Die adäquate Verkehrserschließung, insbesondere mit dem ÖPNV, stellt bei der geplanten Entwicklung eine besondere Herausforderung dar. Untersucht wurde die Option, das Areal mit einer Seilbahn oder einem anderen innovativen Verkehrssystem hochwertig zu erschließen. Es wurden Trassenvarianten unterschiedlicher ÖPNV-Systeme zum Krankenhaus Gerresheim, zum Staufenplatz
und zum S-Bahnhof Gerresheim hinsichtlich folgender Aspekte betrachtet: Bautechnische und betriebliche Vor- und Nachteile, Nutzerpotenziale, Kapazitäten und mögliche Auslastungen, rechtliche Umsetzbarkeit, verträgliche Integration in die Siedlungsbereiche, Einbindung in das ÖPNV-Netz einschließlich Umsetzbarkeit und Potenzialen von Zwischenhalten sowie die Einbindung von Park&Ride-Verkehren mit optimaler Sicht und Attraktivität für Autofahrer von der A3 bzw. B7. Die Entwicklung des Quartiers an der Bergischen Landstraße stellt ein städtebauliches Großprojekt dar, dessen Fertigstellung im mittel- bis langfristigen Zeitraum zu erwarten ist. Deshalb wären die Verkehrsmittel mit hoher Kapazität, wie Seil-, Stadt- oder Straßenbahn, für die kurzfristig vorliegende Verkehrsnachfrage überdimensioniert. Aus wirtschaftlichen Gründen wird daher empfohlen, die Verkehrsmittel mit hoher Kapazität, wie Seil-, Stadt- oder Straßenbahn zu einem späteren Zeitpunkt, im Zusammenspiel mit der Quartiersentwicklung, in Angriff zu nehmen. Für ein beschleunigtes Bussystem bestehen hingegen bereits kurzfristig
gute Realisierungschancen. Es birgt die Möglichkeit einer schnellen Implementierung, die auch unabhängig von den Entwicklungen auf dem Areal der Bergischen Kaserne eine Entlastung der Bergischen Landstraße verspricht.

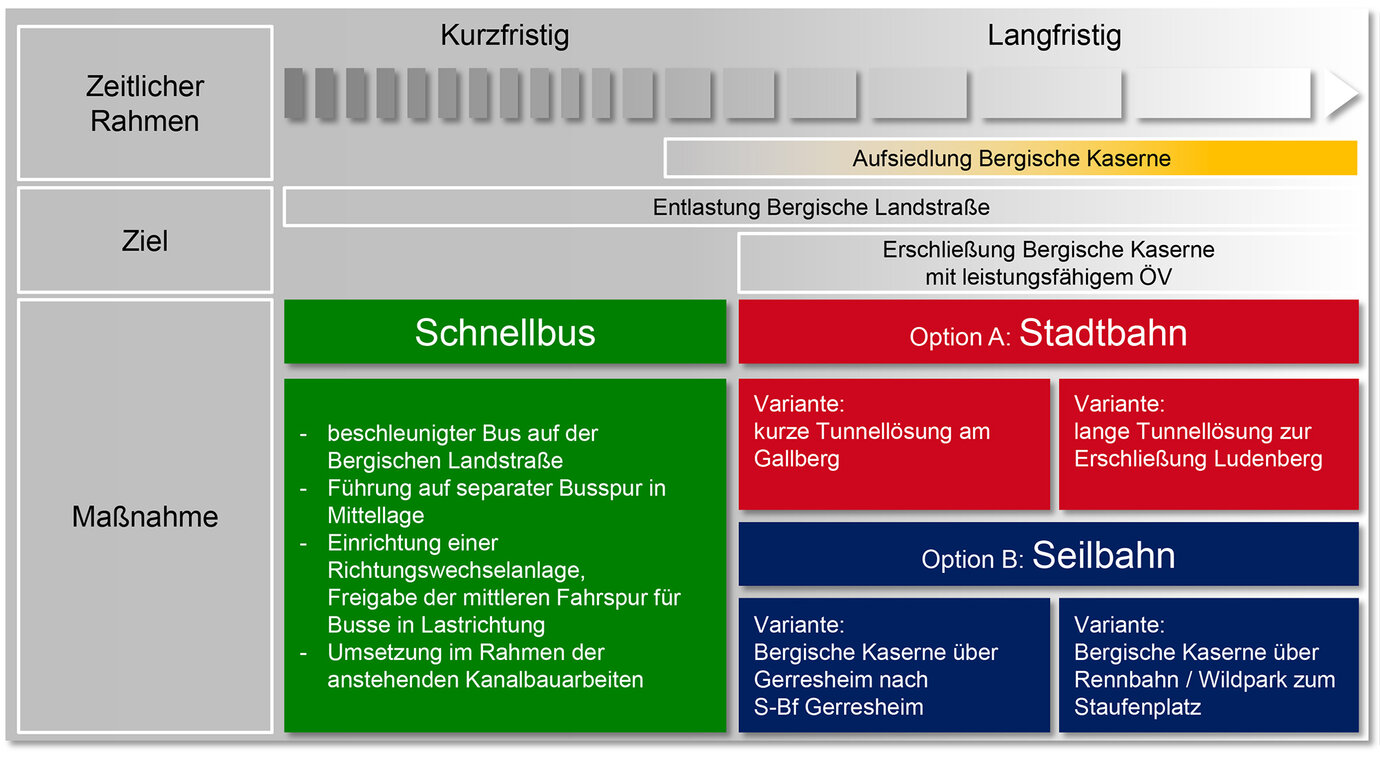

Meilensteine der Erschließung Bergische Kaserne
